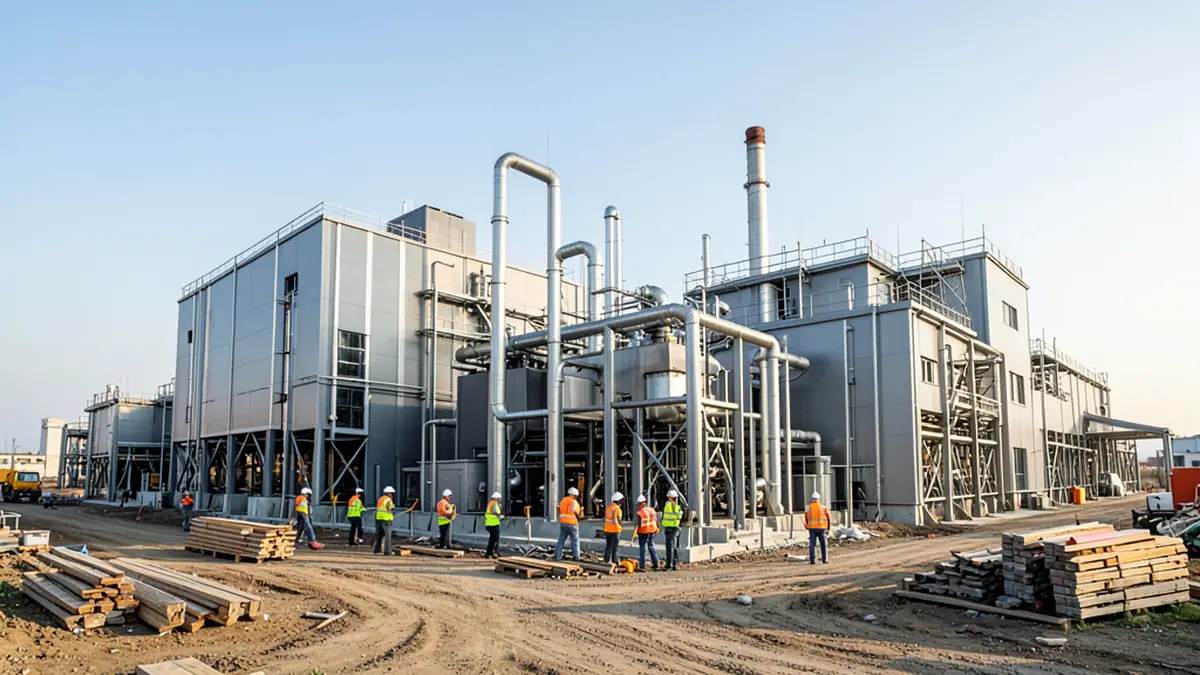

Председатель правительства Коми Дмитрий Братыненко посетил площадку строительства новой газовой котельной в Инте, чтобы оценить ход работ. Проект реализует компания ПАО «Т Плюс», и общий уровень готовности объекта составляет 45% по состоянию на конец марта 2026 года.
- Посещение объекта состоялось в рамках рабочей поездки Дмитрия Братыненко и его заместителя Эдуарда Слабикова.
- На строительстве ежедневно занято около 70 человек из подрядных организаций.
- Основное оборудование поставлено на 99%, монтаж фундаментов — на 95%.
- Ведется строительство здания водоподготовительной установки для обеспечения санитарных норм.
- В апреле запланированы гидравлические испытания баков для очистки воды.
- Новая котельная заменит устаревшую угольную ТЭЦ, снизит экологическую нагрузку на Инту.
- Мощность объекта составит 160 Гкал/час, что обеспечит стабильное теплоснабжение города.
Текущие этапы строительства
На площадке проекта значительно продвинулись работы по монтажу водоподготовительной установки. Здание практически готово, ему уже подали тепло, а фасад облицован сэндвич-панелями. Проводится установка оборудования для очистки воды, монтаж баков с различными типами очищенной воды находится на завершающей стадии. В апреле ожидаются гидравлические испытания технологий обработки воды.
В главном корпусе котельной установлены четыре водогрейных котла. Сетевые трубопроводы полностью смонтированы и подключены к существующим тепловым магистралям города. Также продолжается возведение дымовой трубы и объекта для хранения резервного дизельного топлива, что повысит надежность системы в экстренных ситуациях.
Значимость проекта для Инты и региона
Новая газовая котельная призвана заменить устаревшую, угольную ТЭЦ, которая ранее обеспечивала теплоснабжение Инты. Этот проект является одним из приоритетных в республике Коми и направлен на повышение энергоэффективности и экологической безопасности. Использование газа вместо угля позволит сократить выбросы загрязняющих веществ и улучшить качество жизни жителей города.
| Параметр | Статус на март 2026 | План на апрель 2026 |
|---|---|---|
| Готовность объекта | 45% | Окончание монтажа оборудования и трубопроводов |
| Поставка оборудования | 99% | Гидравлические испытания баков |
| Монтаж фундаментов | 95% | Завершение дымовой трубы и хранилища топлива |
| Мощность котельной | 160 Гкал/час | — |
Запуск газовой котельной значительно улучшит надежность теплоснабжения Инты и создаст более комфортные условия для жителей и экономики города. Проект также позволит снизить негативное воздействие на окружающую среду, что особенно важно для региона с суровым климатом и экологическими проблемами.
